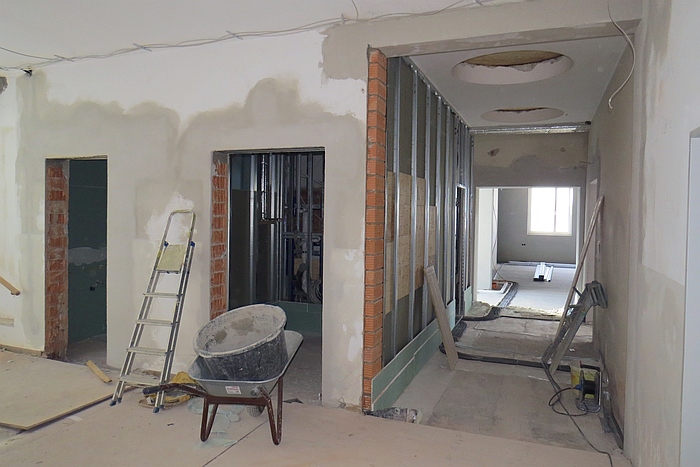

Umbau und Erweiterung des Pfarrheims in Geltendorf

Verlegung von Fußbodenheizung und Estrich im Neubau

Das nächste große Arbeitspaket im Juni 2020 beinhaltet die Verlegung der Heizschlangen für die Fußbodenheizung und anschließend das Einbringen des Estrichs.

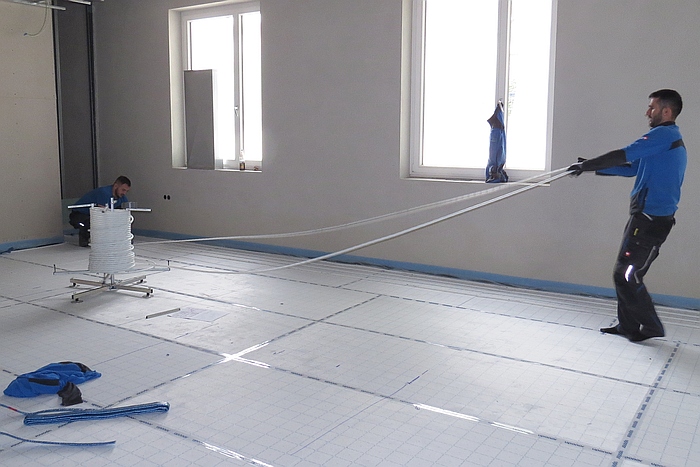

Zunächst werden der Rohboden vorbereitet, Leitungen verlegt (die später im Estrich liegen sollten) und überall Isolierrandstreifen angebracht.



zum Seitenanfang




zurück zum "Bauprojekt"

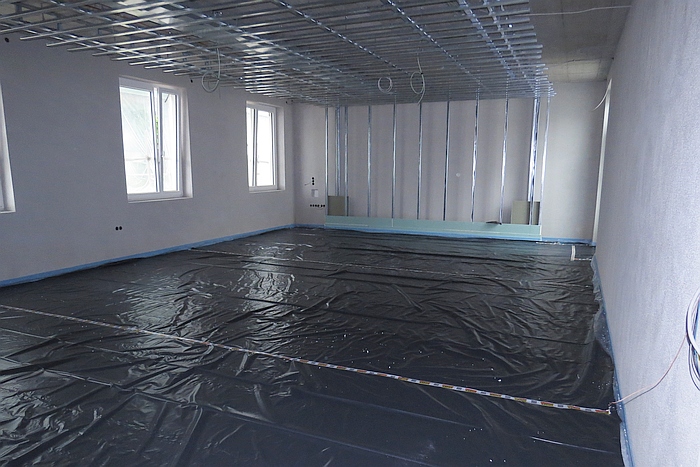

Auf den Boden kommt zuerst flächendeckend eine Folie als Feuchtigkeitssperre ...



zum Seitenanfang




zurück zum "Bauprojekt"

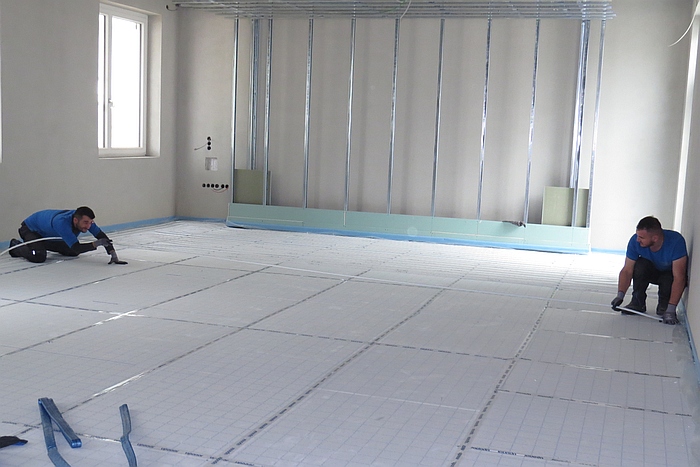

... und darauf dann eine ausreichend dicke Schicht aus Dämmplatten zur Wärmeisolierung.



zum Seitenanfang




zurück zum "Bauprojekt"

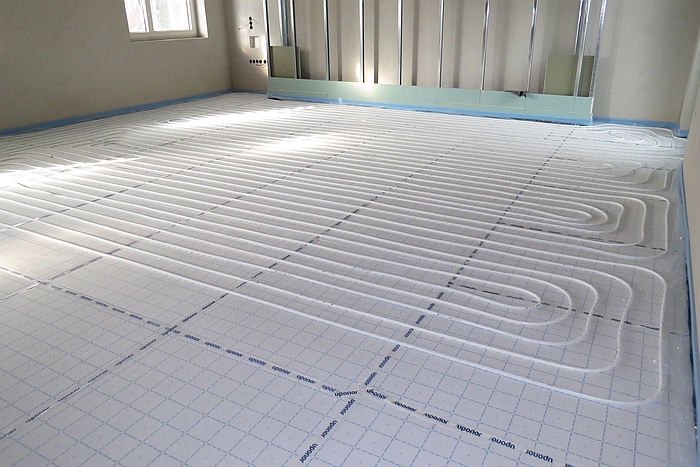

Für die Fußbodenheizung im 120 Quadratmeter großen Pfarrsaal werden für mehrere Heizkreise insgesamt ungefähr 910 Meter Fußbodenheizungsrohr verlegt.



zum Seitenanfang




zurück zum "Bauprojekt"


Die Verlegung muss sorgfältig und exakt nach Plan erfolgen, damit später die Heizleistung für den Saal auch entsprechend verfügbar ist.



zum Seitenanfang




zurück zum "Bauprojekt"


Und es sollte kein Knick im Kunststoffrohr oder ein anderer Defekt auftreten - eine Reparatur nach der Estrichverlegung wäre äußerst aufwendig.



zum Seitenanfang




zurück zum "Bauprojekt"

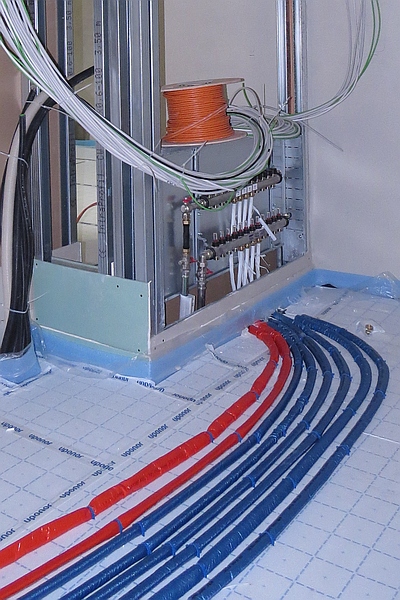

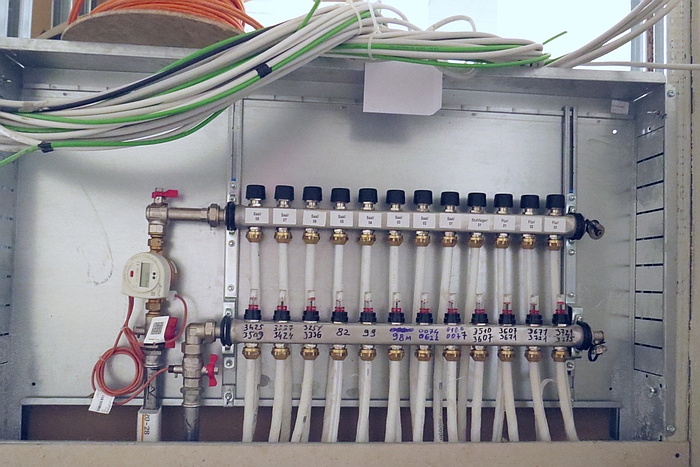

Die einzelnen Heizkreise des gesamten Raumes laufen am Heizverteiler zusammen.


zum Seitenanfang




zurück zum "Bauprojekt"

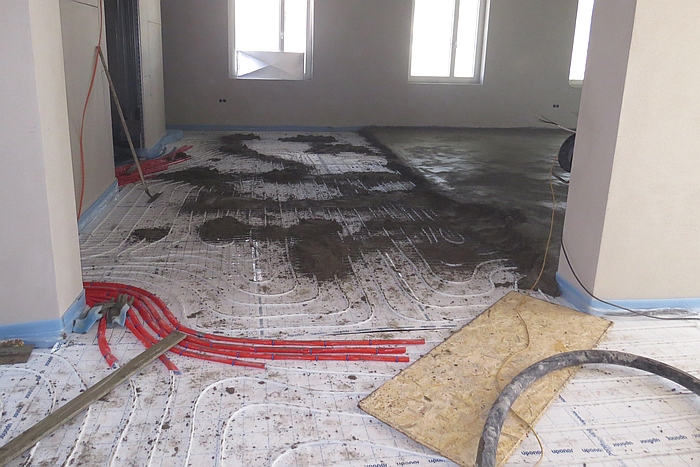

Dann ist es so weit: Alle Leitungen und Heizrohre werden mit Estrich "zugefüllt".



zum Seitenanfang




zurück zum "Bauprojekt"


Und aufpassen, dass kein Kabel mit "einbetoniert" wird...



zum Seitenanfang




zurück zum "Bauprojekt"

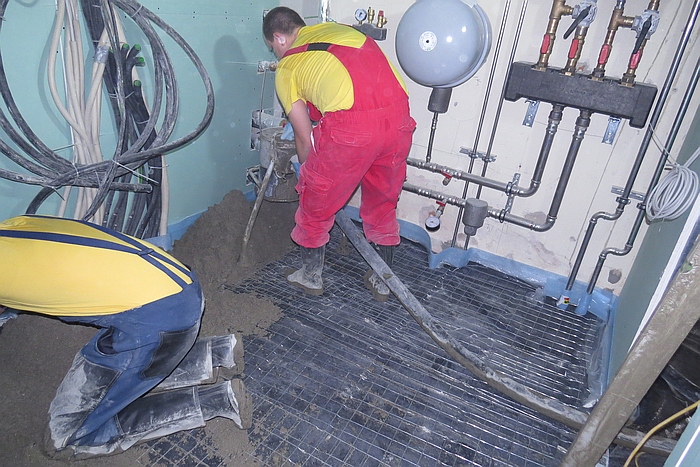

Einige Tonnen Estrich werden so über einen langen Schlauch in das Gebäude gepumpt, verteilt und glatt gestrichen.



zum Seitenanfang




zurück zum "Bauprojekt"

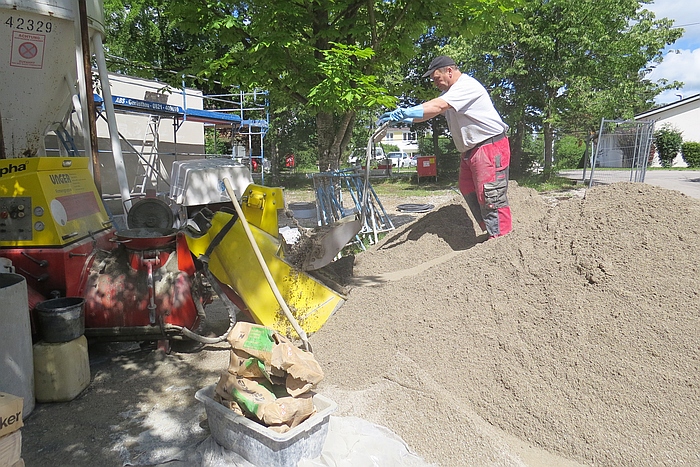

Dieser Kollege sorgt draußen für Nachschub und für die exakt richtige Mischung.
Am Ende wird dieser riesige Sandhaufen verschwunden sein.



zum Seitenanfang




zurück zum "Bauprojekt"


Alles frisch und glatt - es dauert ein, zwei Tage, bis der Estrich betreten werden darf.



zum Seitenanfang




zurück zum "Bauprojekt"

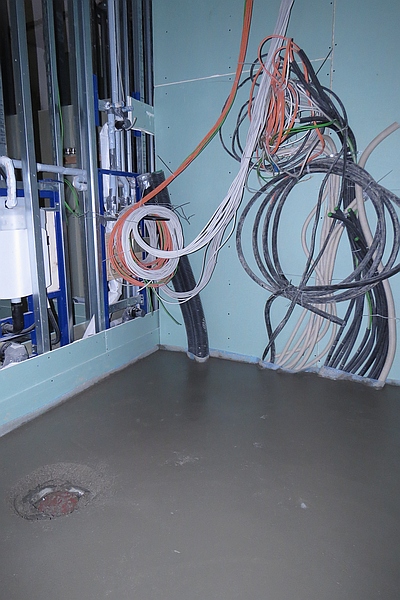

Alles OK und einwandfrei, auch der Gulli wurde nicht vergessen...


zum Seitenanfang




zurück zum "Bauprojekt"

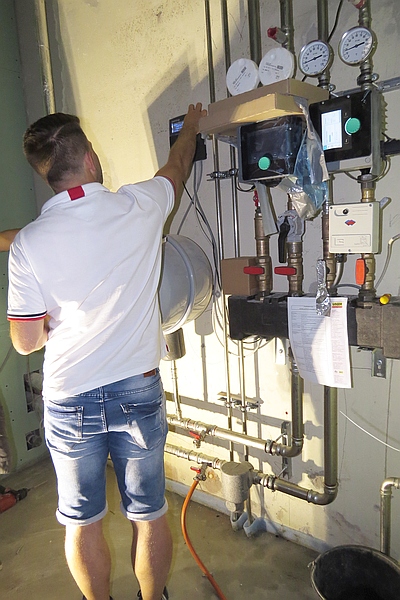

Für die anschließende Austrocknung des Estrichs wird bereits die neue Fußbodenheizung programmiert und in Betrieb genommen.


zum Seitenanfang




zurück zum "Bauprojekt"


Nach einem exakt vorgeschriebenen Temperatur- und Zeitzyklus wird der Estrich auf verschiedene Temperaturen langsam aufgeheizt und wieder abgekühlt.



zum Seitenanfang




zurück zum "Bauprojekt"
