Renovierung St. Ulrich in Eresing
|
|
Dachsanierung im 1. Bauabschnitt
auf der Nordseite

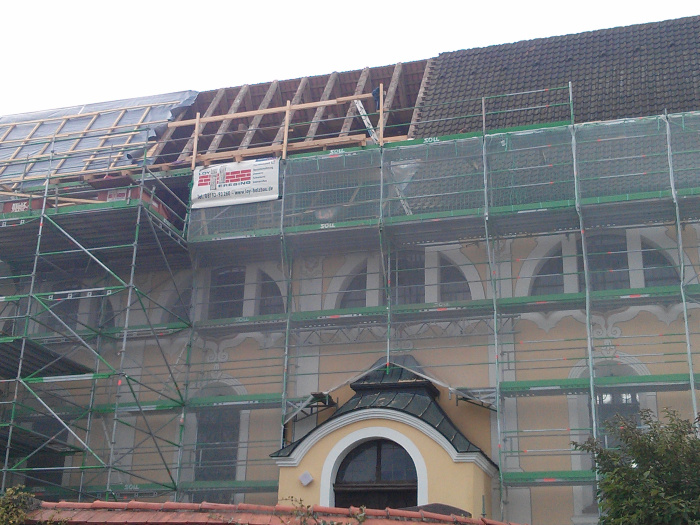

Zuerst musste im Bereich
der Aufschieblinge ein Schutzdach mit einer Arbeitslänge
von 9m errichtet werden. Dieses dient zum Schutz vor Regen,
da in diesem Bereich die Ausbesserungsarbeiten längere Zeit
in Anspruch nehmen werden. Anschließend wurde der obere
Teil des Daches freigelegt und am gleichen Tag wieder zugeschalt
und mit einer Folie versehen.
|
|
|
|
|
|
Der erste Abschnitt
ist bereits wieder zugeschalt und abgedichtet. |
|
|
|
|
|
|
|
|
Ein zweiter Abschnitt
(9m Länge) im oberen Bereich ist noch im geöffneten Zustand. |
|
|
|
|
|
Das Bild vermittelt einen
Einblick in den Bereich unter dem Schutzdach.

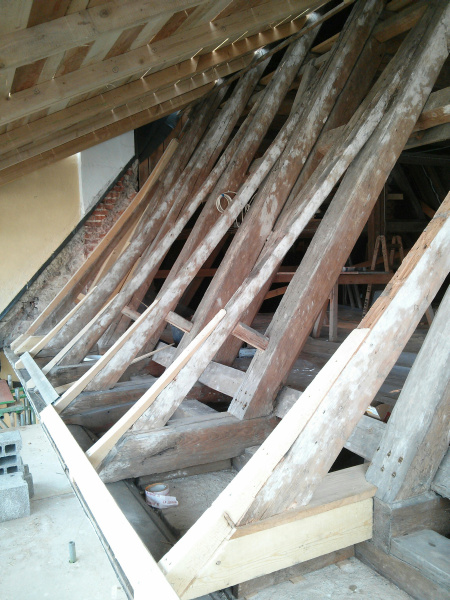

Neu gebogene Aufschieblinge für die
Zuluft im Traufbereich. |
|
|
|
|
|
|
|
|
|
|
Auf diesem Bild

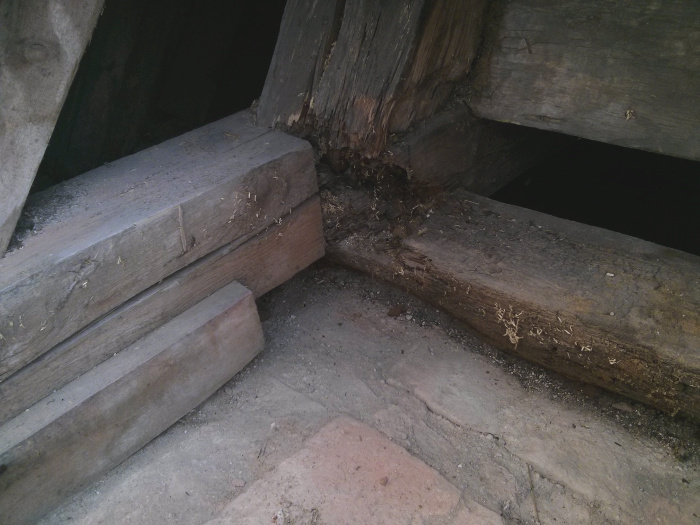

sind die Schäden an der Eichenschwelle, an Zerrbalken
und Sparren erkennbar. |
|
|
|
|
|

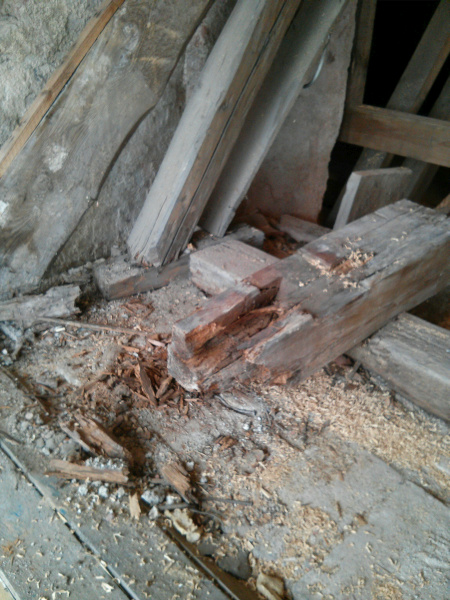

Das Schadensbild vom kaputten
Zerrbalken am Binder 1 an der Nordseite (Turmbereich). |
|
|
|
|
|
|
|
Hier wurde das kaputte
Holz von der Eichenschwelle, Fünfkantschwelle, Zerrbalken,
Binderstrebe und Sparren entfernt. (am Binder
1 an der Nordseite) |
|
|
|
|
|
|
|
Einsetzen der neuen Balken... |
|
|
|
|
|
|
|
Sparren und Binderstrebe
werden mit einem "stehenden Blatt"
versehen, d.h. Sparren und Binderstrebe werden senkrecht
halbiert und mit einem neuen Balken fachgerecht
verschraubt.
